U punom jeku izgradnja velike solarne elektrane ENNA grupe u Rumunjskoj
Bukurešt, 12. ožujka 2026. – Predstavnici ENNA grupe predvođeni predsjednikom uprave Boštjanom Napastom obišli su gradilište buduće solarne elektrane ENNA grupe u Rumunjskoj.
Neintegrirana solarna elektrana instalirane snage 87.5 MWp gradi se na lokaciji Mihăilești, 25 kilometara jugozapadno od Bukurešta i prostirat će se na 93 hektara. U sklopu projekta planiran je i baterijski sustav za pohranu električne energije (BESS) snage 70 MW i kapaciteta 140 MWh. Ukupna investicija u solarnu elektranu i BESS premašuje 80 milijuna eura i predstavlja prvo veliko ulaganje ENNA grupe izvan Hrvatske.

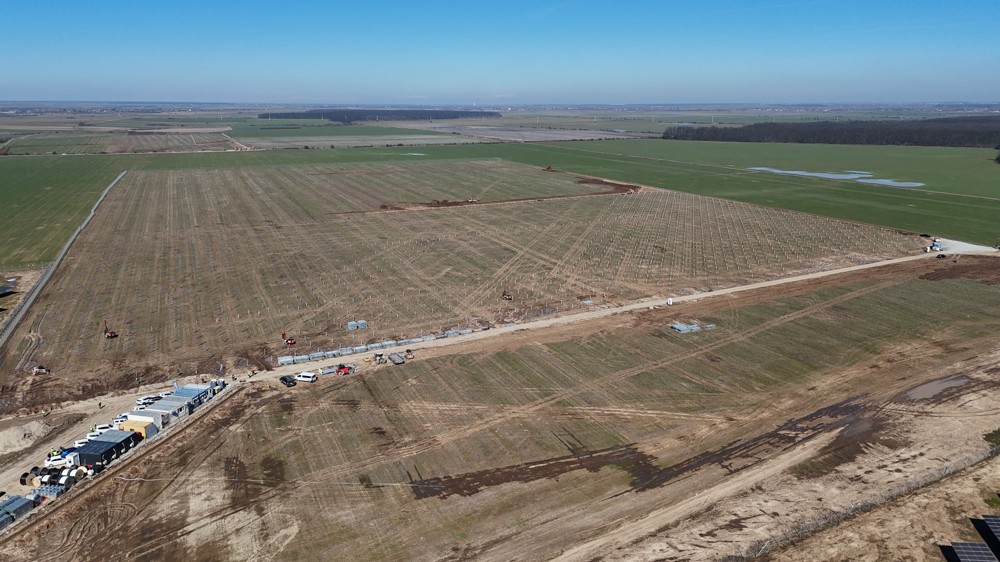

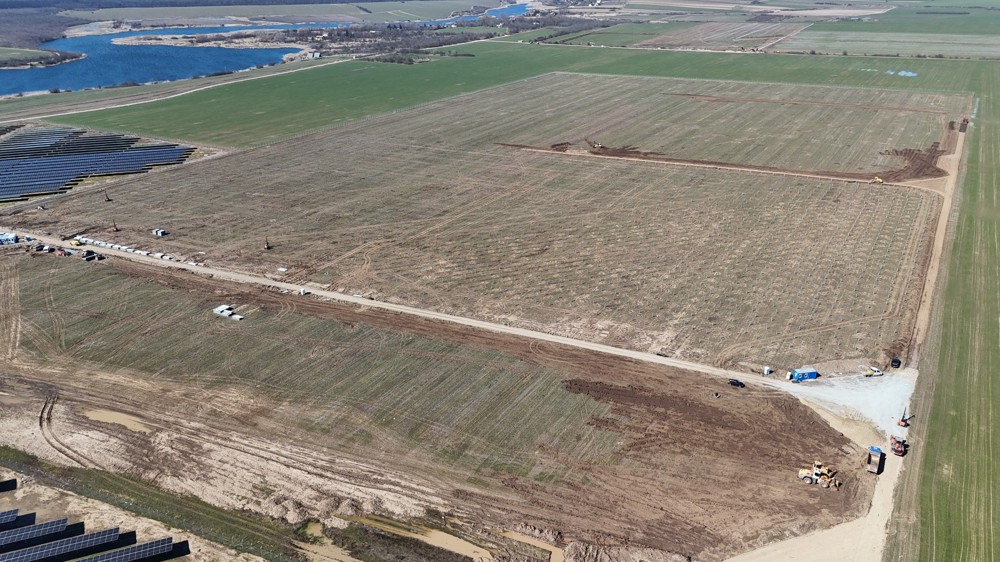

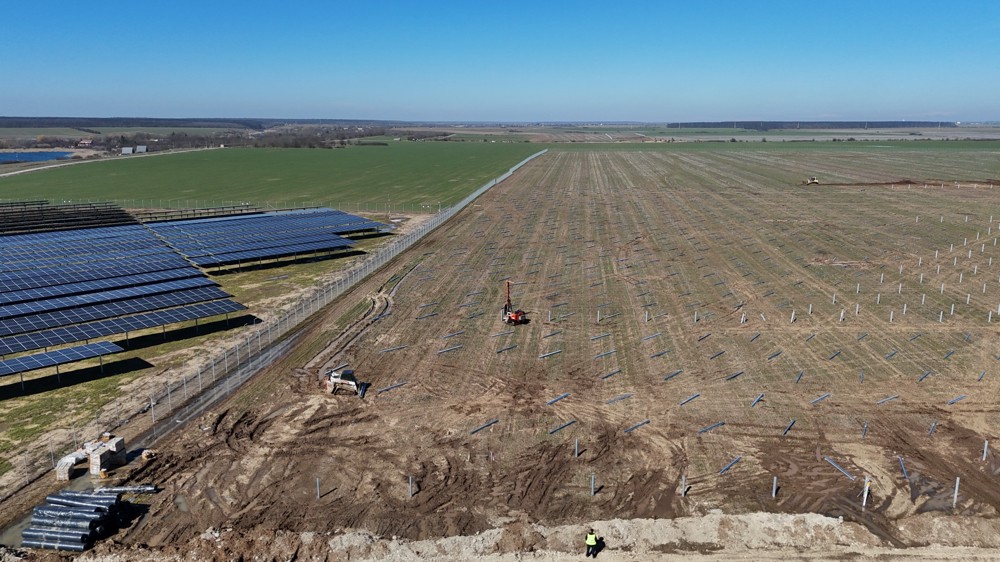

U tijeku su radovi na izgradnji pristupnih i internih cesta i skladišnog područja te se na južnom dijelu gradilišta izvodi zabijanje pilota koji će nositi konstrukciju za solarne panele. Radovi na ogradi trenutno se izvode duž cijelog oboda projekta.
Grade se tri pristupne ceste iz smjera sjevera, juga i zapada ukupne dužine 2120 metara, kao i ceste unutar projekta ukupne dužine veće od 4 kilometra.
U početnoj fazi, fokus je na južnom dijelu budućeg fotonaponskog parka gdje su smješteni gradilišni ured, skladišne površine i privremeni objekti. Nakon toga, glavna organizacija gradilišta bit će uspostavljena u sjevernom dijelu lokacije. U ovoj fazi na gradilištu je oko 40 radnika izvođača radova, rumunjskih kompanija ENEVO Group i Ostenweg.
Radovi na solarnoj elektrani započeli su u prosincu 2025. godine nakon što je u studenom iste godine potpisan EPC ugovor između društva PVP Cepheus u vlasništvu ENNA Solara i ENEVO grupe.
Prema EPC ugovoru, ENEVO grupa preuzela je odgovornost za cjelokupan proces realizacije projekta solarne elektrane, odnosno projektiranje, nabavu i izgradnju (EPC – engineering, procurement, construction) te se izgradnja izvodi po principu “ključ u ruke”.
Međunarodna verifikacijska i inspekcijska kuća Bureau Veritas zadužena je za usluge stručnog nadzora sukladno FIDIC standardima, inspekcijski nadzor nad proizvodnjom i ugradnjom opreme te za kontrolu kvalitete tijekom svih faza realizacije projekta i u garantnom roku.
Puštanje elektrane u trajni pogon i isporuka električne energije u mrežu očekuju se u prvom kvartalu 2027. godine.
Projekt solarne elektrane u Rumunjskoj putem društva posebne namjene razvija ENNA Solar koja se unutar divizije Energija ENNA grupe bavi razvojem i ulaganjem u postrojenja za proizvodnju električne energije iz obnovljivih izvora.
